법무법인(유) 화우

AI 인프라 투자의 부상: 데이터센터, 기회인가 리스크인가

  • 뉴스레터
  • 2026.07.01

ChatGPT 출시 이후 AI 대전환 시대가 본격화되면서 데이터센터가 오피스·물류에 이어 기관투자자의 핵심 대체투자 자산군으로 급부상하고 있습니다. 하이퍼스케일러(Hyperscaler)들의 폭발적 설비투자 수요, 1%대의 낮은 공실률, 안정적 장기 임대 구조는 데이터센터를 매력적인 투자 대상으로 부각시키고 있습니다. 그러나 이 자산군은 전통적인 상업용 부동산과는 근본적으로 다른 법적·운영적 리스크를 내포하고 있으며, 이를 이해하지 못한 채 투자에 나서는 것은 새로운 형태의 위기로 이어질 수 있습니다. 본 뉴스레터에서는 데이터센터 부동산의 투자 현황과 구조적 특성, 기관투자자가 반드시 인식하여야 할 법적 리스크, 그리고 이에 대응하는 로펌의 역할을 종합적으로 살펴봅니다.




1. 왜 지금 데이터센터인가: 전례 없는 수요와 기관자본의 유입

2. 주요 법적·운영적 리스크

3. 국내 로펌의 역할: 단계별 법률 전략




1. 왜 지금 데이터센터인가: 전례 없는 수요와 기관자본의 유입



AI 모델 학습과 추론에 필요한 연산 인프라 수요가 폭발적으로 증가하면서 데이터센터는 디지털 경제의 핵심 실물 인프라로 자리 잡았습니다. JLL(Jones Lang LaSalle, 세계 최대 규모 글로벌 상업용 부동산 서비스 회사 중 하나)의 2026년 글로벌 데이터센터 시장 전망 보고서에 따르면, 글로벌 데이터센터 시장은 2030년까지 연평균 14%의 성장률을 기록하며 현재 규모의 약 두 배로 성장할 것으로 전망되며, 2026~2030년 사이 필요한 총 투자 규모는 최대 3조 달러에 달할 것으로 예측됩니다. Amazon·Microsoft·Meta·Google·Oracle 등 상위 5개 하이퍼스케일러(Hyperscaler, 전 세계적으로 초대형 규모의 데이터센터를 직접 구축·운영하면서 클라우드 컴퓨팅·AI 인프라 서비스를 제공하는 글로벌 빅테크 기업)는 2026년에만 약 7,100억 달러 규모의 설비투자(CapEx)를 집행할 것으로 예상되며, 북미 데이터센터 공실률은 현재 1%로 2년 연속 사상 최저치를 기록하고 있습니다.

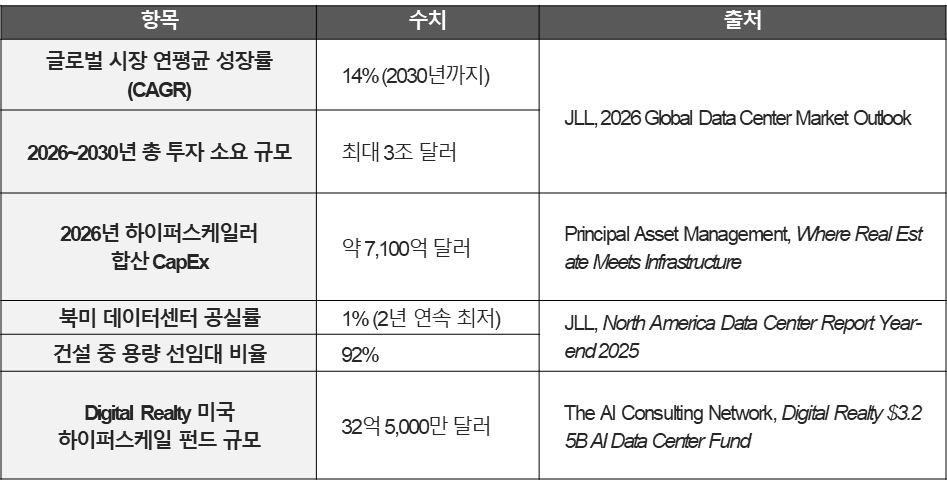

<표 1: 데이터센터 부동산 투자 현황>



기관투자자들의 자본 유입도 급격히 확대되고 있습니다. 데이터센터 REIT인 Digital Realty는 2026년 3월 연기금·국부펀드·보험사 등 글로벌 기관투자자로부터 32억 5,000만 달러 규모의 미국 하이퍼스케일 데이터센터 펀드 조성을 완료하였으며, Blackstone은 QTS Realty 인수를 통해 700억 달러 이상의 데이터센터 포트폴리오를 구축한 바 있습니다. 국내에서도 캐나다 연기금(CPPIB)이 총 1조 원 규모의 국내 데이터센터 개발사업에 투자하고 (출처: 삼성증권 대체투자팀, 「해외 기관의 국내 데이터센터 투자 증가」, 2025. 1. 20.), 국민성장펀드가 네이버 세종 데이터센터에 4,000억 원 규모의 저리 대출을 검토하는 등 (출처: 데이터센터 뉴스 2026년 4월 셋째주 업데이트, https://maily.so/datacenternews/posts/1do1dq3xox6) 데이터센터가 정책금융의 핵심 대상으로도 부상하고 있는 양상입니다.



다만 데이터센터는 전통적인 상업용 부동산과 달리 부동산·인프라·기술이 결합된 복합 자산으로서, 전통적인 부동산 투자 프레임으로는 포착되지 않는 고유한 법적·운영적 리스크를 내포하고 있습니다. 이하에서는 기관투자자가 반드시 인식하여야 할 핵심 리스크들을 살펴봅니다.





2. 주요 법적·운영적 리스크



가. 전력 확보 리스크 - 데이터센터 투자의 핵심 변수



전통적인 부동산 투자에서 자산 가치를 결정하는 핵심 요소가 입지라면, 데이터센터에서는 전력이 그 자리를 차지합니다. JLL에 따르면 북미 기준 전력망 연결까지 평균 4년 이상이 소요되고 있으며, 전력 가용성이 장소 선정·임대·가격 결정의 가장 핵심적인 요소로 자리잡고 있습니다.



데이터센터는 기본적으로 한국전력공사(국내) 또는 현지 전력망 운영사와 전기사용계약을 체결하여 기존 전력망을 통해 안정적인 기저 전력을 공급받되, 탄소중립·ESG 목표 달성 및 장기적인 전력 가격 안정화를 위해 재생에너지 발전사업자와 별도의 전력구매계약(PPA, Power Purchase Agreement)을 체결하는 경우도 증가하고 있습니다. 이러한 과정에서, 전력 리스크는 다음과 같이 구체화될 수 있습니다.



전기사용계약 확보 여부: 북미 기준 전력망 연결까지 평균 4년 이상이 소요되는 만큼, 전력이 미확보된 개발 단계 자산에 투자하는 경우 전기사용계약 미체결 상태가 장기화되어 개발 일정 전체가 지연되는 리스크가 있습니다. 또한 전기사용계약의 양도 절차와 방법 등을 명확히 확인하지 않는 경우, 자산 매각 또는 매수 과정에서 예상치 못한 법적 분쟁이 발생할 수 있습니다.



전력구매계약(PPA)에서 발생하는 발전량 불일치 위험: 태양광·풍력 등 재생에너지는 날씨·계절에 따라 발전량이 불규칙합니다. 재생에너지 발전사업자가 전력을 생산하는 시간과 데이터센터가 전력을 소비하는 시간이 일치하지 않는 경우, 전력 부족분을 비싼 현물 시장 가격으로 추가 조달하여야 합니다. 이때 추가 조달 비용의 부담 주체가 PPA에 명확히 규정되지 않으면, 발전사업자와 데이터센터 운영사 사이에 비용 분담을 둘러싼 분쟁이 발생할 수 있습니다.



출력 제한(Curtailment) 리스크: 전력망 운영사는 전력망 과부하 등의 사유로 발전사업자에게 일방적으로 발전 출력을 줄이도록 지시할 수 있습니다. 출력 제한이 발생하면 발전사업자는 데이터센터 운영사와 체결한 전력구매계약(PPA)에서 약정한 만큼의 전력을 공급하지 못하게 됩니다. 이 경우 전력구매계약(PPA) 당사자인 발전사업자와 데이터센터 운영사 사이에서 ① 발전사업자가 전력 공급 부족에 대한 보상 의무를 부담하는지, ② 전력구매계약에 규정된 불가항력(Force Majeure) 조항이 전력망 운영사의 출력 제한 지시에도 적용되어 발전사업자의 책임이 면제되는지, ③ 데이터센터 운영사가 부족분을 현물 시장에서 추가 조달하는 경우 그 비용을 발전사업자에게 청구할 수 있는지 등이 문제되게 됩니다. 뿐만 아니라, 데이터센터 운영사는 하이퍼스케일러 등 임차인과 서비스수준 협약(SLA, Service Level Agreement)을 체결하여, 데이터센터 내 전력 공급의 가용성 및 안정성을 일정 수준 이상으로 유지할 의무를 부담하는바, 출력 제한으로 인해 전력 공급이 불안정해지면 데이터센터 운영사가 이 가용성 의무를 이행하지 못하게 되고 그 결과 임차인인 하이퍼스케일러로부터 계약 위반을 이유로 한 손해배상 청구를 받을 수 있습니다. 즉, 전력망 운영사의 출력 제한이라는 단일 사건이 ① 발전사업자-데이터센터 운영사 간 전력구매계약 분쟁, ② 데이터센터 운영사-하이퍼스케일러 간 서비스수준협약 분쟁으로 동시에 확산되는 리스크 구조가 내재되어 있습니다.



장기 계약에서의 법령 변경 리스크: 전력구매계약은 통상 10~20년의 장기 계약으로, 계약 체결 이후 재생에너지 관련 법령·규제가 변경되어 발전 비용이 증가하거나 발전 자체가 제한되는 경우 그 비용 증가분이 궁극적으로 데이터센터 운영사의 운영 비용 상승으로 이어질 수 있으며, 이는 순영업이익(NOI) 감소를 통해 펀드 수익률을 직접 잠식하게 됩니다.  국내에서는 2024년 도입된 전력계통영향평가 제도가 대표적 사례로 계약 체결 당시에는 존재하지 않았던 규제가 사후에 도입되면서 기존 사업자들이 예상치 못한 추가 비용을 부담하게 되었습니다. 따라서 투자 집행 전 단계에서 전력구매계약상 법령 변경 조항의 적용 범위와 비용 배분 방식이 어떻게 설계되어 있는지를 반드시 확인할 필요가 있습니다.



나. 하이퍼스케일러 임차인 집중 리스크 - 이행 보장 구조의 양면성



데이터센터의 주요 임차인은 AWS·Google·Microsoft·Meta·Oracle 등 소수의 하이퍼스케일러로 집중되어 있으며, 이들은 전체 신규 임대의 약 70%를 차지하고 있습니다. 투자등급(Investment Grade) 임차인이라는 점에서 신용 리스크는 낮으나 단일 임차인에 의존하는 이진적 위험(Binary Risk)이 존재합니다. 즉, 임차인이 이탈하면 전체 시설이 즉각 무수익 자산으로 전락하며, 특수 목적으로 설계된 건물 특성상 재임대를 위한 시설 개조에 수천만 달러의 비용이 소요될 수 있습니다.



더욱 주목할 것은 최근 시장에서 확산되고 있는 장기 이행 보장 임대(Take-or-Pay) 구조입니다. 이 구조에서 임차인은 실제 사용 여부와 관계없이 계약된 용량에 대한 임차료를 지급할 의무를 집니다. 최근 미국 데이터센터 개발사들을 중심으로 위 대규모 장기 이행 보장 임대 계약이 잇따르고 있습니다. 데이터센터 개발사인 Applied Digital의 15년 이행 보장 임대 계약(총 규모 150억 달러)과 Hut 8의 15년 이행 보장 임대(98억 달러) 등이 대표적 사례입니다. 이러한 계약 구조는 표면적으로는 임대인(투자자)에게 안정적 현금흐름을 보장하는 것처럼 보이나 AI 기술 변화의 속도와 하이퍼스케일러들의 막강한 협상력을 감안하면 오히려 임대인에게 불리하게 작용할 수 있는, 다음과 같은 리스크를 내포하고 있습니다.



계약해지권의 행사: 하이퍼스케일러가 기술 변화 또는 사업 전략 조정을 이유로 계약해지권(Termination Right)을 행사하는 사례가 증가하고 있습니다. 실제로 2025년 초 Microsoft가 미국 내 수백 메가와트 규모의 임대 계약을 취소한 사례가 보고된 바 있으며, 이러한 해지권 행사는 투자 회수 가능성에 직접적인 영향을 주게 됩니다.



불가항력 또는 사정 변경 조항의 원용: AI 연산 비용의 급격한 하락으로 인해 장기 계약에서 약정된 임차료가 시장 가격과 현저히 괴리되는 경우 분쟁이 발생할 수 있습니다. 하이퍼스케일러들이 데이터센터를 임차하는 목적은 GPU 서버를 설치하여 AI 연산 서비스를 제공하고, 그 대가를 기업 고객 등에게 청구하여 수익을 창출하기 위함입니다. 즉, 임차료는 이러한 연산 서비스 매출에서 지급되는 비용 구조를 전제로 설계됩니다. 그런데 NVIDIA H100 GPU 시간당 이용단가는 2023년 최고점 대비 2025년 말 약 78% 하락하는 등 AI 연산 단가가 급락하면서, 하이퍼스케일러가 동일한 연산량을 제공하더라도 매출이 현저히 줄어드는 구조가 형성되었습니다. 계약 체결 당시의 연산 단가를 전제로 설정된 임차료가 현재의 시장 가격과 괴리되는 경우, 임차인은 불가항력(Force Majeure) 또는 사정 변경(Hardship) 조항을 원용하거나 가격 재협상을 요구할 수 있습니다.



다. 기술 진부화(Technological Obsolescence) 리스크



데이터센터 투자의 고유한 리스크 중 하나는 ‘기술 진부화(Technological Obsolescence)’ 문제입니다. 전통적 인프라 자산(LNG 설비 등)이 20~30년의 안정적 자산 수명을 가지는 것과 달리, 데이터센터는 GPU 아키텍처의 세대 교체(H100→H200→B200→Vera Rubin 등)가 12~18개월 주기로 이루어지며 그에 따라 요구되는 전력 밀도·냉각 방식·바닥 하중이 급격히 변화합니다. 10~15kW/랙(Rack) 수준이던 전력 밀도가 AI 워크로드에서는 80~120kW/랙 이상으로 상승하면서, 기존 공기 냉각(Air Cooling) 방식 데이터센터에서 액체 냉각(Liquid Cooling)으로의 전환 없이는 하이퍼스케일러의 임대 요건을 충족하지 못하는 상황이 도래하고 있습니다.



임대차 계약에서 이 리스크를 구조화하는 핵심 조항은 두 가지입니다. 첫째, 전력사용효율 상한(PUE Cap, Power Usage Effectiveness Cap) 조항으로, 운영 비효율에 따른 추가 전력 비용을 임대인(투자자)에게 전가하는 조항입니다. 위 조항에 의하면 전력사용효율이 약정 기준을 초과하는 경우 임대인의 순영업이익(NOI)이 직접 잠식되게 됩니다. 둘째, 시설 업그레이드 비용(Retrofit) 부담 조항으로, 기술 진부화에 따른 시설 개선 비용의 부담 주체가 계약에 명확히 규정되지 않은 경우 임차인이 임대 만료 시점에 ‘현재 기술 요건에 부합하지 않는다’는 이유로 임차료 감액 또는 시설 개선 비용 부담을 요구하는 협상 레버리지를 갖게 됩니다. 이는 15~20년 장기 계약을 체결한 임대인 입장에서 예상치 못한 재무적 부담으로 이어질 수 있다는 점에서, 관련하여 명확한 조항 설계가 필수적입니다.



라. 복잡한 자금 조달 구조에 따른 리스크



AI 데이터센터 투자의 자금 조달 구조는 전통적인 상업용 부동산 자금 조달과 근본적으로 다릅니다. 데이터센터가 건물(부동산)·전력 인프라(설비)·GPU 장비(기술)가 결합된 복합 자산인 데다 투자 규모가 전통적인 은행 대출만으로는 감당하기 어려운 수준에 달하면서 선순위 은행 대출·GPU 담보 사모 크레딧 대출·임차료채권을 기초자산으로 하는 자산유동화증권(ABS) 발행구조가 복합적으로 결합된 다층적 자금 조달 구조가 형성되고 있습니다.



이러한 다층적 구조는 예측하기 어려운 연쇄 채무불이행 리스크를 내포합니다. 대부분의 데이터센터 대출약정서에는 교차 기한이익상실(Cross-Default) 조항이 포함되어 있어, 하나의 데이터센터에서 임차료 미지급 등으로 기한이익상실(EOD) 사유가 발생하는 경우 동일한 차주가 체결한 다른 모든 대출약정에서도 연쇄적으로 EOD가 발동될 수 있습니다. 특히 특정 데이터센터 운영사가 복수의 시설을 보유하고 있는 경우, 하나의 시설에서 시작된 문제가 해당 운영사 전체의 자금 조달 구조를 흔들 수 있으며 이 과정에서 투자금 회수 가능성도 급격히 악화될 수 있습니다.



마. 자산 과대평가 및 원상회복 청구(Put-back) 리스크



데이터센터 투자에서는 개발사가 완공된 데이터센터 자산을 특수목적법인(SPV)에 이전하고, 이 SPV에 기관투자자들이 에쿼티(지분) 또는 대출 형태로 자금을 제공하는 구조가 활용되기도 합니다. 이때 개발사가 아직 임차인이 확정되지 않았거나(이른바 ‘예약됐으나 아직 청구되지 않은(Booked-but-not-billing)’ 상태) 전력 확보가 불완전한 자산을 마치 안정화된 자산인 것처럼 과대평가하여 SPV에 이전하는 경우가 발생할 수 있습니다.



이와 같이 SPV 투자자들이 이전된 자산이 처음부터 약정·진술과 다른 자산이었다는 점을 사후에 발견하는 경우, 위 개발사 등을 상대로 진술·보증(Representations & Warranties) 위반을 이유로 한 손해배상을 청구할 수 있습니다. 그러나 손해배상 청구는 어디까지나 손실이 현실화된 이후의 사후적 구제 수단에 불과하다는 점에서, 투자 전 단계에서 SPV에 이전되는 자산의 임차인 확보 현황, 전력 확보 상태, 감정평가의 적정성을 독립적으로 검증하는 것이 무엇보다 중요합니다.



바. 규제·인허가 리스크 - 지역사회 반발과 환경 규제



데이터센터는 막대한 전력·수자원 소비, 소음, 열 배출로 인해 지역사회의 강한 반발에 직면하고 있습니다. 미국 메인주는 2026년 4월 사상 최초로 주 정부 차원의 데이터센터 건설 금지법을 통과시켰으며, 10여 개 주에서 동조 움직임이 나타나고 있습니다.



국내의 경우, 2026년 5월 국회를 통과한 'AI 데이터센터 지원에 관한 특별법'은 비수도권 전력계통영향평가 면제·인허가 타임아웃제를 도입하여 규제완화 기조를 보이고 있으나 관련 시행령이 2026년 하반기~2027년 2월에야 공포될 예정으로 여전히 규제 불확실성이 지속되고 있는 상황입니다. 투자 대상 자산의 용도지역(Zoning) 상태, 조건부 사용 허가 취득 여부, 개발 동결(지방정부의 데이터센터 개발 일시 금지 등) 리스크를 사전에 정밀하게 실사하지 않으면 투자 이후 개발 인허가가 취소되거나 지연되는 상황이 발생할 수 있습니다.





3. 국내 로펌의 역할: 단계별 법률 전략



데이터센터 부동산 투자는 전통적인 상업용 부동산 투자와 달리, 부동산 법제·에너지 규제·기술계약· 금융구조가 교차하는 고도로 전문화된 영역입니다. 앞서 살펴본 전력·임차인·기술·규제 리스크는 각각 독립적으로 발생하는 것이 아니라 상호 연동되어 있어, 어느 하나의 리스크가 현실화되는 경우 나머지 리스크로 연쇄적으로 확산되는 경향이 있습니다. 따라서 각 단계에서 전문적인 법률 자문이 뒷받침되지 않으면, 전력 확보 실패·임차인 이탈·기술 진부화·규제 변화 등에 따른 손실을 선제적으로 방어하기 어렵습니다.



법무법인 화우 대체투자팀은 국내외 부동산 펀드 투자 및 금융 거래 전반에 걸친 전문성을 바탕으로, 데이터센터 투자의 전 단계에 걸쳐 다음과 같은 법률 서비스를 제공합니다.



[STEP 1. 투자 검토 단계: 법률 실사(Legal Due Diligence)]



전통적인 부동산 실사가 권원(Title)·인허가·환경 문제를 중심으로 이루어지는 것과 달리, 데이터센터 투자에서는 전력·기술·계약의 세 가지 축을 추가적으로 검토하여야 합니다.



전력 측면: ① 전기사용계약 체결 및 내용 검토, ② 전력구매계약(PPA)의 전력 공급 안정성, ③ 발전량 불일치·출력 제한·법령 변경 조항의 내용과 비용 배분 방식을 검토하여야 합니다.



계약 측면:  ① 임대차 계약상 이행 보장(Take-or-Pay) 의무의 범위, ② 임차인의 계약해지권(Termination Right) 행사 요건 및 위약금 수준, ③ 전력사용효율 상한(PUE Cap) 조항 및 기술 업그레이드(Retrofit) 비용 배분 방식을 분석하여야 합니다.



금융 구조 측면: ① 교차 기한이익상실(Cross-Default) 조항의 범위, ② 특수목적법인(SPV)을 통한 자산 이전 시 대상 자산의 임차인 확보 현황·전력 확보 상태·감정평가 적정성이 약정·진술과 일치하는지를 독립적으로 검증하여야 합니다.



규제 측면: ① 용도 지역(Zoning) 상태 및 조건부 사용 허가(Conditional Use Permit) 취득 여부, ② 지역사회의 개발 동결 논의 여부, ③ 국내의 경우 AI 데이터센터 특별법 시행령 공포(2026년 하반기~2027년 2월 예정) 이후 해당 자산의 규제 혜택 수혜 여부를 확인하여야 합니다.



법무법인 화우 대체투자팀은 이 단계에서 데이터센터에 특유한 법적 리스크를 조기에 식별하고 가이던스를 제공하여, 투자 의사결정의 정확성을 높이고 불필요한 손실을 사전에 방지합니다.



[STEP 2. 계약 협상 단계: 투자자 보호 조항 설계]



데이터센터 투자에서 계약 조건의 설계는 투자 수익률을 직접적으로 좌우합니다. 법무법인 화우 대체투자팀은 다음과 같은 투자자 보호 조항의 협상을 지원합니다. ① 투자 전 실사(Due Diligence) 단계에서 SPV 체결하는 주요 계약의 투자자 보호 조항 충족 여부를 검토하고, ② LPA 협상 단계에서 GP에게 일정한 계약 조건을 충족하도록 의무를 부과하는 조항 삽입을 지원하는 방식으로 기관투자자의 이익을 보호합니다. 구체적인 검토 항목은 다음과 같습니다.



전력 관련하여 계통연계 계약상 전력 확보를 선행 조건(Condition Precedent)으로 명시하고 단계별 이행 기준 미달 시 계약 해제권이 보장되는지



전력구매계약(PPA)상 발전량 불일치·출력 제한·법령 변경에 따른 비용 배분이 명확히 규정되어 있는지



임대차 관련하여 임차인의 계약해지권(Termination Right) 행사 요건 및 위약금 수준이 투자자 보호에 충분한 수준인지



불가항력(Force Majeure) 조항에서 기술 변화·AI 수요 감소가 명시적으로 제외되어 있는지



전력사용효율 상한(PUE Cap)의 기준값 및 초과 비용 배분 구조가 임대인에게 불리하게 설계되지는 않았는지



기술 업그레이드(Retrofit) 비용의 부담 주체가 명확히 규정되어 있는지



[STEP 3. 투자 후 관리 단계: 규제 변화 대응 및 분쟁 예방]



데이터센터 투자는 투자 집행 이후에도 지속적인 법적 모니터링이 필요한 바, 법무법인 화우 대체투자팀은 아래와 같은 모니터링 서비스를 제공합니다.



국내 규제 측면: ① AI 데이터센터 특별법 시행령 공포(2026년 하반기~2027년 2월 예정) 이후 해당 자산의 규제 혜택 수혜 여부 확인 및 기존 계약에 미치는 영향 분석, ② 전력계통영향평가 관련 추가 규제 변화 모니터링 및 법령 변경에 따른 관련 조항 적용 가능성 검토를 지원합니다.



분쟁 예방 측면: ① 임차인의 계약 해지 또는 임차료 재협상 시도에 대한 법적 대응 전략 수립, ② 전력 공급 차질·공사 지연 등에 따른 전력구매계약(PPA)·설계·조달·시공 계약(EPC)·서비스수준협약(SLA) 연동 분쟁의 책임 소재 분석 및 예방 조치, ③ 하이퍼스케일러 임차인의 기술 업그레이드 요구에 따른 시설 개선 비용 분쟁 시 법적 대응을 지원합니다.



데이터센터 부동산은 AI 시대의 핵심 인프라로서 구조적 성장 동력을 갖추고 있습니다. 그러나 전력·기술·규제·계약의 복합적 리스크를 이해하지 못한 투자는, 과거 전통적인 상업용 부동산 투자에서 경험한 것과는 다른 형태의 위기를 초래할 수 있습니다.





법무법인 화우 대체투자팀은 국내외 부동산 펀드 투자 및 금융 거래 전반에 걸친 전문성을 바탕으로, 데이터센터 투자의 법률 실사부터 계약 협상·분쟁 예방·규제 대응에 이르는 전 단계에 걸쳐 실질적이고 전략적인 법률 서비스를 제공할 역량이 있습니다.

관련 분야
